Betonkanal abgetragen
Die seit Ende Juni 2024 laufenden Schneidearbeiten am Betonkanal vor dem Haus B werden per 31. Juli 2024 abgeschlossen sein.
Mockup und Kran stehen

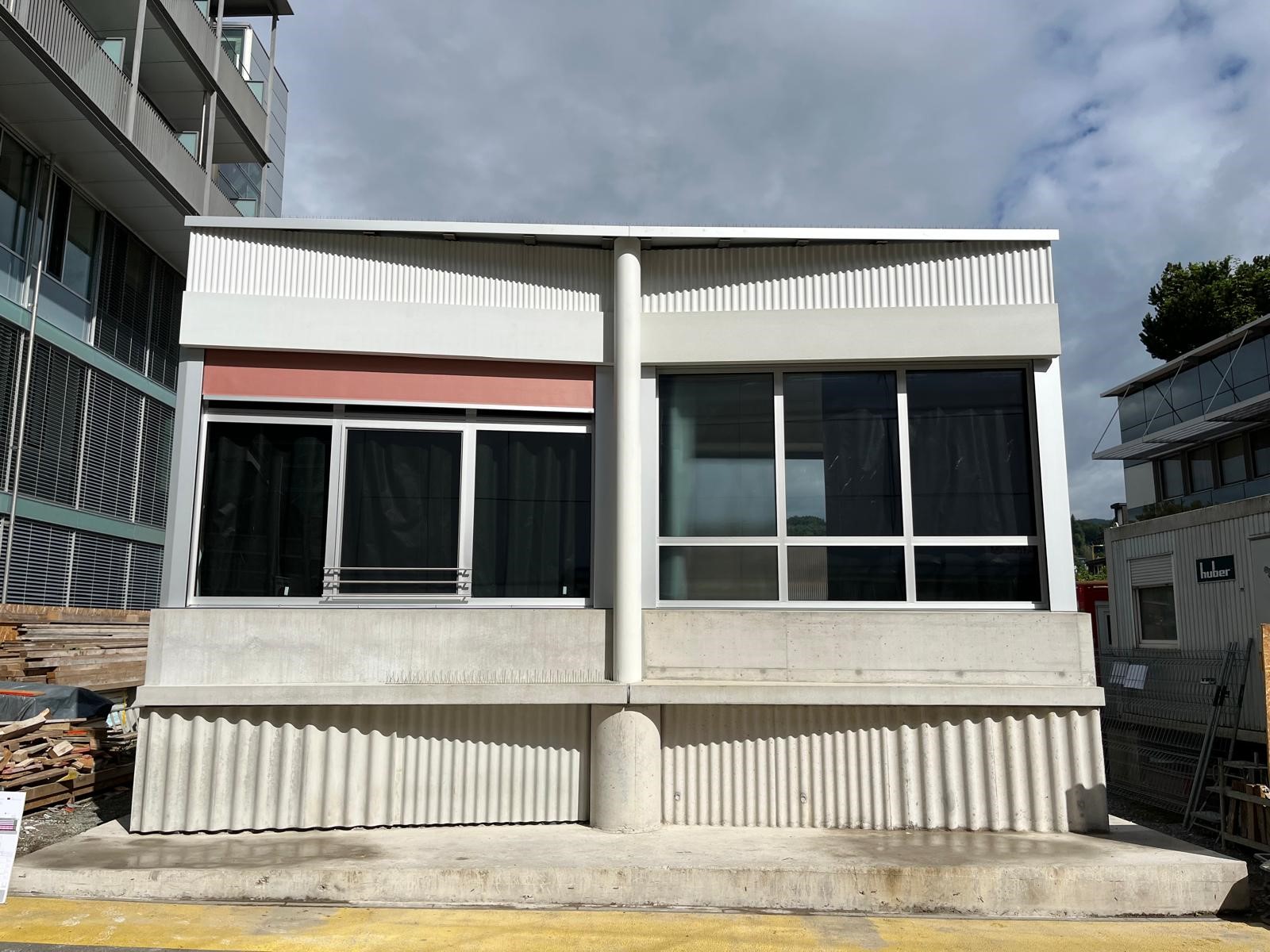

- Das Fassaden-Mockup ist seit KW 27 fertiggestellt und kann besichtigt werden. Der Standort befindet sich vis-à-vis vor dem Notfall vor dem Haus B.

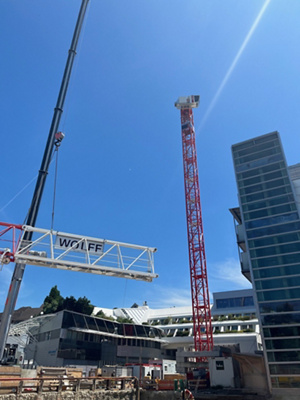

- Der erste von zwei Turmdrehkranen wurde am 9. Juli 2024 erfolgreich zusammengesteckt und aufgestellt. Aus luftiger Höhe haben die Monteure vollen Einsatz geleistet.
Aufbau Baukran: Kurzzeit-Parkplätze vor Haus A am 9. Juli gesperrt
- Der Abbruch des Betonkanals (siehe Foto) vor Haus B wird eng mit dem OP-Betrieb koordiniert und schreitet voran. Es ist weiterhin mit Erschütterungen und Lärmemissionen aufgrund der Schneidearbeiten zu rechnen.
- Am Dienstag, 09. Juli 2024, wird der Baukran zwischen Haus A und B innerhalb des Baustellenperimeters gestellt. Hierzu benötigt es einen Pneukran zum Aufbau des Baustellenkrans. Dieser wird auf den Kurzzeit-Parkplätzen vor dem Haus A stehen. In Folge dessen werden die Kurzzeit-Parkplätze am 8. Juli 2024, ab 18.00 Uhr bis am 09. Juli 2024, 18.00 Uhr, gesperrt sein.
Das Ein- und Ausladen von Patientinnen und Patienten ist jederzeit gewährleistet. Zwei Securitas-Mitarbeitende werden vor Ort sein und den Verkehr koordinieren. Besucherinnen und Besucher nutzen bitte die öffentlichen Parkplätze (Viehmarkt).
Updates Baustelle
Ab Montag, 24. Juni 2024, wird der Betonkanal vor dem Haus B stückchenweise geschnitten und abtransportiert. Mit Erschütterungen und Lärmemissionen aufgrund der Schneidearbeiten wird gerechnet.
Auch ab Montag, 24. Juni 2024, werden die Fassade und Fenster am Mockup (materialechtes Vorführmodell) montiert werden.
Baustelle Schachenallee: Lärmintensive Phase verlängert sich
Die Jetting-Arbeiten sind aufwändig und benötigen mehr Zeit als geplant. Die lärmintensive Phase verlängert sich deshalb bis am Dienstag, 18. Juni 2024.
Start lärmintensive Phase
Die Eingriffe im Haus B verlaufen termingerecht.
Wie bereits angekündigt wird das Jetting vom 4. bis 18. Juni 2024 stattfinden. Es wird mit einem erhöhten Lärmaufkommen gerechnet.
Der Kran 1 wird Ende Juni gestellt werden.
Das Mockup (materialechtes Modell) wird zur Zeit aufgebaut. Es ist eine Auflage aus der Baubewilligung und wird zur Abnahme mit der Stadtbildkomission erstellt. Ende Juni kann das Mockup in voller Pracht zwischen den Häusern A und B begutachtet werden.
Die Baugrube wächst
Die bereits kommunizierten Eingriffe im Haus B gehen in den nächsten Wochen weiter. Draussen wird die Baugrube sichtbar grösser, da auch hier die Aushubarbeiten fortschreiten.
Die Tiefbau- und Schachtarbeiten verlaufen plangemäss
Start Arbeiten im UG Haus B
Mitte Mai starten die ersten Arbeiten im UG Haus B. Die Durchbrüche an der Aussenwand werden vorbereitet. Vom 04. bis 13. Juni 2024 werden die Durchbrüche ausgeführt. Diese Arbeiten sind erschütterungsfrei, können jedoch zu Lärmemissionen führen.
Baugrube-Erweiterung und Fortschritte: Aktuelle Baustellenupdates
In den nächsten Wochen wird die Aushebung der Baugrube fortgesetzt. Dadurch wird die Baugrube erweitert, während Bagger den Aushub entfernen und Lastwagen ihn zur Deponie bringen. Die Grundwasserbrunnen wurden erfolgreich installiert und das Grundwasser wurde auf das erforderliche Niveau abgesenkt.
Momentan finden ebenfalls Schachtarbeiten an der Schachenallee statt, für die Ende April ein kleinerer Kran temporär vor Ort sein wird.
Strassenbauankündigung und Sperrungen: Aktuelle Updates zu ENIWA und SUNRISE Projekten sowie Ampelanlageninstallation
Im Zuge der Elektroleitungs-Umlegung durch ENIWA sind vom 25. bis 27. März 2024 und vom 2. bis 4. April 2024 zwei Parkplätze hinter Haus B gesperrt. Des Weiteren werden in der Nacht vom 4. auf den 5. April 2024 zwischen 01:00 Uhr und 06:00 Uhr Arbeiten im Rahmen der LWL-Umlegung der SUNRISE durchgeführt, wobei Hirslanden von dieser Unterbrechung unberührt bleibt. Die Spleiss-Arbeiten verursachen keinen Lärm.
Zusätzlich wird ab dem 15. April 2024 für etwa 6 Wochen eine temporäre Ampelanlage auf der Schachenallee installiert.
Baulärm ab Montag, 25. März 2024
Entlang der Südwestfassade werden ab dem kommenden Montag Konsolen montiert. Dabei entsteht vermehrt Bohrlärm.
Wir bitten um Verständnis.
Baustellenfortschritt: Filterbrunnen kurz vor Inbetriebnahme, Grosskran-Aufstellung im Mai
Die Ampelanlage bei der Baustelle wurde kürzlich abgebaut, ein sichtbares Zeichen für Fortschritte im Projekt. Die Filterbrunnen zum Abpumpen des Grundwassers sind fertig gebohrt; die Vorbereitungen zum Start der Pumpen befinden sich in der Endphase und ihre Inbetriebnahme ist noch für März geplant.
Parallel dazu werden die letzten Vorbereitungsarbeiten für den Aushub durchgeführt, um sicherzustellen, dass alles für den nächsten Schritt bereit ist. Im Mai erreicht das Projekt einen weiteren Meilenstein, wenn der erste grosse Kran aufgestellt wird, der den Beginn der Hauptbauarbeiten markiert.
MIP-Arbeiten abgeschlossen – der Aushub kann beginnen

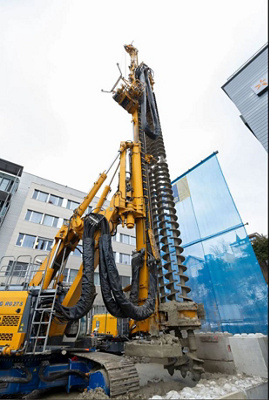

Die grossen «Mixed in Place»-Baumaschinen reisen nach abgeschlossener Arbeit bereits wieder zurück nach München und die nächste Bauphase mit den Aushubarbeiten kann bald starten!
Ab dem 26.2. werden Stellen der Baugrube, an welchen Werkleitungen in die Baugrube verlaufen, via Jetting abgeschlossen. Dies kann für wenige Tage etwas Lärm generieren.
Die Leitungsführung für die Wasserhaltung und das Absetzbecken stehen. Hier wird Grundwasser aus der Baugrube gepumpt, im Absetzbecken gereinigt und anschliessend als sauberes Wasser in den Stadtbach geleitet.
Erweiterung der Hirslanden Klinik Aarau mit Bauer
In Partnerschaft mit der Bauer Spezialtiefbau Schweiz AG führen wir die entscheidenden Tiefbauarbeiten für die Erweiterung der Hirslanden Klinik Aarau durch. Der Fokus liegt auf dem Einsatz des Mixed-In-Place (MIP) Verfahrens für den Baugrubenabschluss und der Umlegung von Werkleitungen, um eine sichere Aushebung der Baugrube nach der Grundwasserabsenkung zu ermöglichen.
Diese Partnerschaft mit der Bauer Spezialtiefbau Schweiz AG ermöglicht es uns, modernste Bautechniken zu nutzen und sicherzustellen, dass die Erweiterung unserer Einrichtung auf soliden Grundlagen steht. Wir freuen uns auf die positiven Auswirkungen dieses Projekts auf die medizinische Versorgung in unserer Region!
Ausblick 05.02.2024 - 11.02.2024
Aktivitäten:
- Ab heute gibt es auf der Schachenallee eine Ampelanlage, die ungefähr für einen Monat lang in Betrieb ist. Der Verkehr wird einspurig geführt. Dies tangiert vor allem die Zufahrt aufs Konsortiumsareal.
- Das "Mixed in Place"-Verfahren zur Sicherung der Baugrube mittels der grossen Bohrgeräte läuft noch bis ungefähr Mitte Februar. Die grossen Baumaschinen nähern sich der Klinik und somit steigen dort die Immissionen.
- Gegenüber des THV-Gebäudes haben die Vorarbeiten fürs Absetzbecken (Installation Wasserhaltung) begonnen.
Erwartete Intensität Lautstärke, Erschütterungen, Einschränkungen etc.: Weiterhin auf überschaubarem Niveau
Arbeitszeiten auf der Baustelle:
Montag bis Freitag
07.00-12.00 Uhr und 13.00-18.00 Uhr
An Samstagen sind aus Rücksicht keine Bauarbeiten vorgesehen. Ausnahmefälle werden kommuniziert.
Stabübergabe Gesamtprojektleitung des Bauprojekts Schachenallee
Nach drei Jahren intensiver Zusammenarbeit, Herausforderungen und gemeinsamen Erfolgen im Bauprojekt Schachenallee gibt Patrick Neudorfer die Gesamtprojektleitung ab. Die wichtigen Meilensteine, die erreicht wurden, tragen seine Handschrift und das gesamte Bauprojekt profitierte von seinem Einsatz. Für die kommenden beruflichen Herausforderungen wünsche wir ihm alles Gute.
Jelena Oertle übernimmt ab Februar 2024 die Gesamtprojektleitung des Bauprojekts Schachenallee. Ihre proaktive und lösungsorientierte Herangehensweise hat sie bereits in verschiedenen Funktionen im In- und Ausland unter Beweis gestellt, insbesondere bei der Planung von Grossprojekten. Wir sind überzeugt, dass Jelena Oertle einen bedeutenden Beitrag leisten und das Projekt mit grossem Erfolg vorantreiben wird. Wir wünschen ihr einen tollen Start in der Hirslanden Klinik Aarau.
Erfolgreiche Überwachung des Baulärms durch Rapp AG
Die Firma Rapp AG wird uns weiterhin bei der Überwachung des Baulärms begleiten. Die erste Bewertung ergab, dass es keinerlei Beanstandungen gibt und alles gemäss dem vorliegenden Konzept in bester Ordnung ist.
Wir gehen davon aus, dass die erfolgreiche Umsetzung des Projekts in dieser Hinsicht auch weiterhin gewährleistet sein wird und danken Rapp AG für die professionelle Arbeit.
Start der Baugruben-Sicherung
Nach der Pause über Weihnachten / Neujahr sind nun die grossen Baumaschinen für das Mixed-in-place-Verfahren (MiP) zur Baugruben-Sicherung (s. unten) aufgestellt. Ab morgen Mittwoch, 10.01.2024, beginnen diese Arbeiten, so dass mit erhöhten Emissionen und Arbeitstätigkeiten auf der Baustelle zu rechnen ist.
Mit dem MiP-Verfahren werden mittels Bodenmischverfahren unterirdische Wände erstellt, welche die zukünftige Baugrube sichern. Diese Phase der Baugruben-Sicherung dauert bis ca. Mitte / Ende Februar 2024.
Ausblick 18.12.2023 - 07.01.2024
Aktivitäten:
- Die Baustelle macht vom 23.12.2023 bis am 07.01.2024 Weihnachtsferien. Ein Pikettdienst wird erreichbar sein.
- Anlieferungen der grossen Bohrgeräte für die Sicherung der Baugrube: Am 19.12. zwischen 11 und 14 Uhr werden die Grossgeräte angeliefert, ebenso am 20.12. zwischen 7 und 9 Uhr (möglicherweise bereits in der Nacht, Abladung jedoch am Morgen).
- Weiterhin laufen die Werkleitungsumlegungen auf Hochtouren, damit die Sicherung der Baugrube ab dem 08.01.2023 mit den angelieferten Grossgeräten erfolgen kann.
Erwartete Intensität Lautstärke, Erschütterungen, Einschränkungen etc.: bis 07.01.2023 gering, ab dem 08.01.2023 ist mit erhöhten Emissionen und Arbeitstätigkeiten auf der Baustelle zu rechnen.
Arbeitszeiten auf der Baustelle:
Montag bis Freitag
07.00-12.00 Uhr und 13.00-18.00 Uhr
An Samstagen sind aus Rücksicht keine Bauarbeiten vorgesehen. Ausnahmefälle werden kommuniziert.
Vorschau Januar 2024
Anstatt mit dem klassischen Spundwand-Verfahren wird beim Bauprojekt Schachenallee das "Mixed-in-Place"-Verfahren (MiP) angewendet, um die Baugrube zu sichern. Das Bodenmischverfahren zur Herstellung von unterirdischen Wänden im Spezialtiefbau ist in der Schweiz noch wenig bekannt. MiP ist ein ressourcenschonendes, umweltverträgliches und produktives Bauverfahren. Durch dieses erschütterungsarme Bohrverfahren entstehen zudem weniger Lärm und Abgase als mit dem Spundwand-Verfahren.
Dennoch wird der Baustellenbetrieb im Januar 2024 viel intensiver sein und es ist mit erheblich mehr Emissionen zu rechnen als bisher aufgrund der grossen Baumaschinen.
Webcam von der Baustelle
Neu ist auf der Baustelle eine Webcam installiert, die alle 10 Minuten ein aktuelles Bild von der Baustelle liefert. Im Zeitraffer sieht man zudem die Entwicklung des Baus.
Wochenausblick 04.12 - 10.12.2023
Auch in der "Samichlaus-Woche" finden weiterhin Werkleitungsanpassungen auf dem Nachbargelände statt. Erst ab Weihnachten sind grössere Baumaschinen auf der Baustelle zu erwarten. Eine intensivere Phase folgt im Januar 2024, wenn die Baugrube mit dem "Mixed in Place-Verfahren" gesichert wird.
Arbeitszeiten auf der Baustelle
Die geplanten Arbeitszeiten auf der Baustelle sind Montag bis Freitag von 07.00 Uhr bis 12.00 Uhr und 13.00 bis 18.00 Uhr. An Samstagen sind keine Bauarbeiten vorgesehen. Falls dennoch Arbeiten getätigt werden müssen, werden wir an dieser Stelle informieren.
Markierungsarbeiten heute Donnerstag & heute Nacht
- Heute Donnerstag finden Markierungsarbeiten vor dem Notfall Zentrum statt. Während dieser Zeit werden die Notfall-Parkplätze gesperrt sein.
- In der Nacht von Donnerstag auf Freitag werden zudem Bodenmarkierungen gemacht bei der Zufahrt Tiefgarage / Notfall Zentrum / Wareneingang gemacht, da es tagsüber zu viel Verkehr mit LKW gibt. Die Durchfahrt mit PKW ist jederzeit möglich.
Geringe Lärmemissionen können durch die Spritzmaschine entstehen.
Medienbeiträge über den Spatenstich
Die Medien haben ausführlich über den Baustart des Projekts "Schachenallee" berichtet. Beim Spatenstich am 20.11.2023 bezeichnete Landammann Jean-Pierre Gallati die Klinik als "35jährige Erfolgsgeschichte". Die Hirslanden Klinik Aarau beweise, dass es möglich sei, medizinisch und wirtschaftlich erfolgreich zu sein. Stadtpräsident Dr. Hanspeter Hilfiker betonte die Bedeutung der Klinik für die Stadt: Erstens handle es sich mit rund 1000 Mitarbeitenden und Partnerärzt*innen um einen der grössten Betriebe in Aarau, zweitens sei der Gesundheitssektor ein wirtschaftlicher Schwerpunkt der Stadt, drittens sei die Hirslanden für die hausärztliche Versorgung der städtischen Pflegeheime verantwortlich. «Das ist ein perfektes Beispiel für eine öffentlich-private Partnerschaft.»
Wochenausblick 20.11. - 26.11.2023
Aktivitäten:
- Wir freuen uns auf den offiziellen Spatenstich mit geladenen Gästen
- Die Wasserleitung bei der Zufahrt zum Notfall Zentrum / zur Tiefgarage wird verlegt, so dass die Zufahrt temporär erschwert sein kann: Benutzen Sie bitte am Dienstag den Schanzweg zur Zufahrt zum Notfall Zentrum (bzw. zur Tiefgarage für Mietpersonen)
- Umleitung von Werkleitungen vor dem Eingang von Smith&Nephew werden gemacht
- Weitere Arbeiten zur Installation der Baustelle sowie Vorbereitungsarbeiten werden getätigt
Erwartete Intensität Lautstärke, Erschütterungen, Einschränkungen etc.: gering, ggf. erhöhtes Verkehrsaufkommen
Die Baubewilligung liegt vor
Der Aarauer Stadtrat hat die Baubewilligung für das Bauprojekt «Schachenallee» der Hirslanden Klinik Aarau erteilt. Die Einwendung gegen einen Teil des Bauverfahrens wurde zurückgezogen, da eine einvernehmliche Lösung gefunden werden konnte. Der Baustart ist für November 2023 geplant.
Sperrung Gästeparkplatz: Bitte ÖV oder öffentliche Parkplätze benutzen
Aufgrund der Baustelleninstallation, den örtlichen Bedingungen und behördlichen Auflagen fällt der Gästeparkplatz ab November 2023 bis auf Weiteres weg. Lassen Sie sich, wenn möglich, von einer Begleitperson in die Klinik fahren, benutzen die öffentlichen Verkehrsmittel oder nutzen Sie die öffentlichen Parkplätze Viehmarkt (30 m entfernt, von 7 bis 19 Uhr max. 3 Std.) oder Sporthalle/aareparking.ch (300 m entfernt, unbeschränkte Parkzeit).
Baustart 13.11.2023: Der Countdown läuft!
Der Baustart im November rückt schnellen Schrittes näher. Nach internen und externen Freigabeprozessen steht nun der definitive Baubeginn fest. Wir freuen uns enorm auf den Start - aber es gibt noch viel zu tun, insbesondere um die Bauzeit für unsere Patientinnen und Patienten sowie Mitarbeitenden möglichst angenehm zu gestalten.
